缙云抽水蓄能电站上水库大坝填筑到顶

水电十四局承担电站主体工程建设

2022年07月27日11:58 | 来源:人民网-云南频道
小字号

日前,经过实际有效施工仅为8个月时间的连续奋战,由中国水电十四局承担主体工程建设的浙江缙云抽水蓄能电站上水库大坝填筑到顶。项目建设继今年坝体填筑提前达到度汛目标后又实现一核心控制性节点目标,为电站建设加速推进和明年下闸蓄水提供了坚实保障。

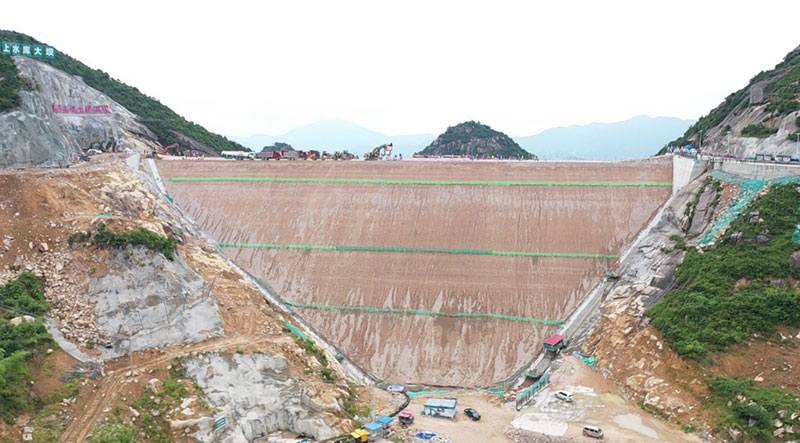

上水库大坝。

上水库大坝。

缙蓄电站上水库大坝为钢筋混凝土面板堆石坝,坝顶长214米,宽8米,最大坝高59.2米,填筑量约69万立方。上水库海拔高程为920米,全年多雨雾天气,自2021年8月31日启动填筑以来,雨雾降雪达到103天,加之受疫情影响春节后复工晚,大坝填筑工期非常紧张。为此,水电十四局缙蓄项目部坚持“试验先行、样板引路”,先后开展了上库大坝趾板石方开挖爆破、填筑碾压等工艺性试验,不断优化施工参数,改进施工工艺,提高施工质量。

与此同时,项目部联合业主和参建各方成立上水库党员青年先锋队,发挥党组织的堡垒作用和党员先锋模范作用,坚持工程管理问题协调处理“不过夜”,落实“日管控、周分析、月总结”全过程管控要求,针对上库地形差施工道路布置难、料源质量差、雨雪天气多等施工难点进行专题攻坚,于4月10日实现大坝填筑至度汛高程,比原计划提前15天,7月18日顺利填筑到顶。

缙云抽水蓄能电站位于浙江省丽水市缙云县,电站装机容量180万千瓦,安装6台单机容量30万千瓦可逆式水泵水轮机组,设计年抽水电量24亿千瓦时,年发电量18亿千瓦时。电站主体工程于2020年8月开工,计划2028年全部建成投产。

中国电建所属水电十四局承担电站主体工程建设,包含上水库、下水库、输水系统、地下厂房及开关站、场内主要交通、金属结构安装与装修等。

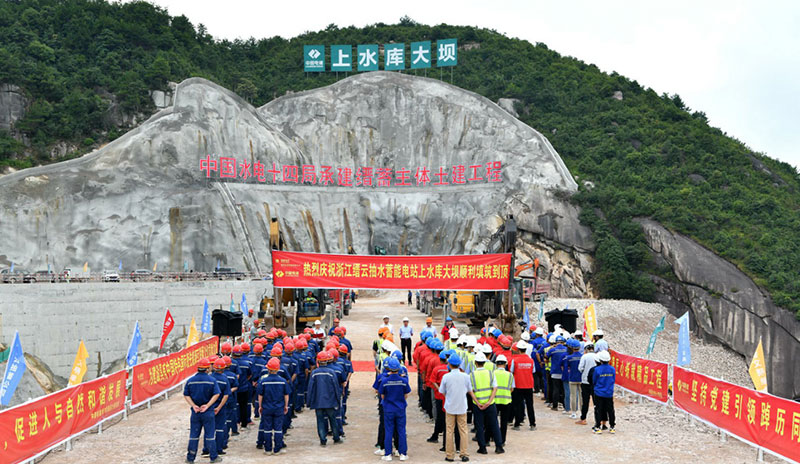

填筑到顶仪式现场。

填筑到顶仪式现场。

据悉,自2020年8月20日项目开工建设以来,面对诸多困难,水电十四局补齐短板强管理,高标准、高效率、高质量推进项目建设。主副厂房开挖、上库大坝填筑等多个重大节点目标提前完成,关键线路和整体进度跑出“加速度”,尤其是厂房岩壁吊车梁混凝土浇筑仅用27天完成,创下国内同类工程建设“缙蓄速度”,安全生产平稳有序,管理标准化持续提升,成功打造了以上水库事故闸门井、“1#”上下斜井、排风竖井为样板的无违章示范区和二级风险管控示范区。

同时,项目部通过科技赋能,在低碳环保、数字大坝、智能电站、TBM、斜竖井施工等方面,多项技术属国内首创,多种新能源装备为国内抽水蓄能首次使用,以“全过程样板工程”的理念,安全、优质、高效实现了阶段性目标任务。(李红东、王建坤 文/图)
