雲南普洱:為西電東送樞紐站換上國產"心臟"
“新主變帶負荷測試正常,一二次設備檢查無異常。”近日,隨著現場工作人員帶負荷測試成功,標志著南方電網雲南電網公司500千伏墨江變電站三號主變完成設備改造,正式竣工投產,此次改造為該變電站換上了“中國心”。

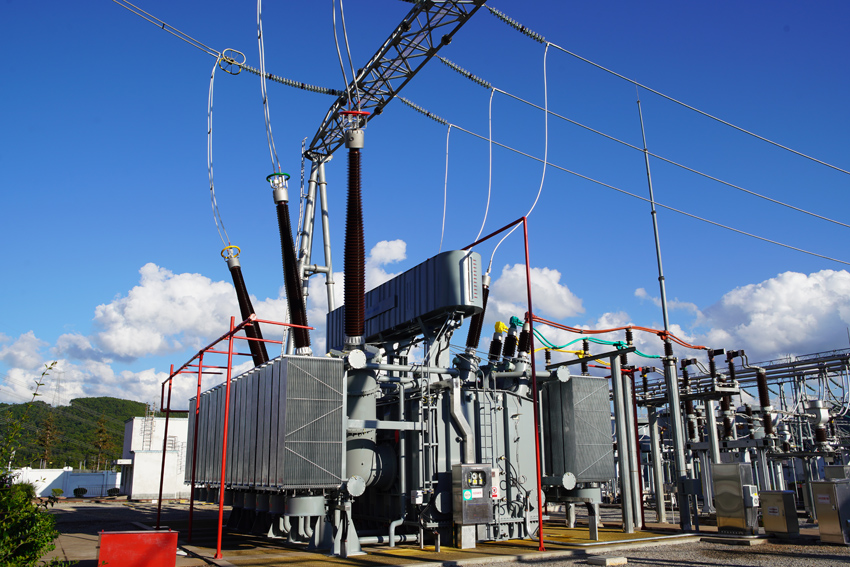

500千伏墨江變三號主變。芶代嵐攝
據悉,2006年建成投運的500千伏墨江變電站是雲南省普洱市李仙江、泗南江、阿墨江流域等水電站的外送集電站。作為“西電東送”南通道樞紐站以及中老鐵路供電保障的重要環節,該變電站承擔著普洱地區清潔資源的外送任務。但隨著運行年限增長,該變電站部分設備運行不穩定,為提升“西電東送”可靠性,保障地區電力供應,為今冬明春用電做好准備,雲南電網公司決定對該變電站三號主變進行整體技術改造。

工作人員檢查風機運行情況。芶代嵐攝
此次設備改造,是雲南電網公司首次開展500千伏變壓器現場解體、生產專業全流程自主更換、安裝調試工作,面臨整體運輸難度大、安裝工藝復雜的問題。“變壓器承擔著電壓調整和變換作用,以便在輸電、分配和使用過程中實現能量的高效傳輸和利用。如果把連接千家萬戶的電力線路比作人體的毛細血管,那麼變電站內的變壓器便是源源不斷輸送能量的‘心臟’。”據南方電網雲南普洱供電局生產技術部變電檢修專責陳雲浩介紹,本次改造通過“換心手術”,用國產變壓器整體替換了墨江變之前一直使用的進口變壓器。
“新的變壓器重達316噸,因本體體積和重量已遠遠超出吊車承受范圍,所以隻能採用液壓千斤頂和導軌鋪設相結合的方式將變壓器從裝載車上卸下並運輸到既定位置。”陳雲浩表示,安裝過程中不僅對技術有過硬的要求,還需對空氣濕度進行嚴密監測。“變壓器安裝時要保持內部干燥,濕度不能大於75%,但是墨江變地處亞熱帶氣候,空氣濕度較大,我們就採用干燥空氣發生器持續吹入干燥空氣。每天作業結束后,還需對變壓器本體注入干燥空氣防止器身受潮。”

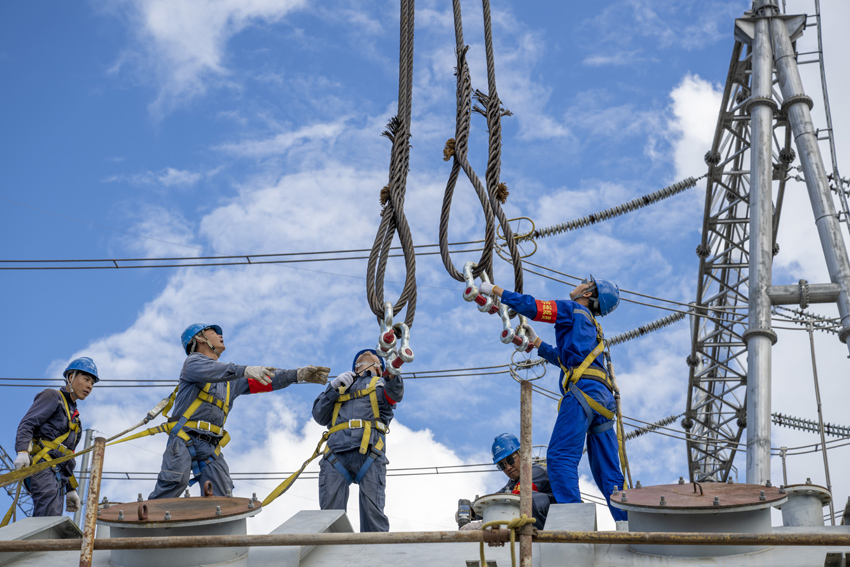

現場開展吊裝工作。張強攝
從項目立項到設備安裝再到成功投運,雲南電網公司細化每一個關鍵工序,歷時162天,最終圓滿完成了500千伏墨江變電站的“換心手術”。(馬莎、蒲柯宇、芶代嵐)
