怒江独龙江电网灾后重建线路工程全线投运【3】
2026年05月28日10:08 | 来源:人民网-云南频道
订阅已订阅已收藏
收藏
人民网贡山5月28日电 5月27日下午,随着20千伏雄当线最后一段导线成功架通并一次送电成功,云南省怒江傈僳族自治州贡山县独龙江乡4条20千伏灾后重建主干线路工程全线竣工投运,标志着独龙江电网灾后重建主体任务圆满收官。
2025年5月31日,百年一遇特大洪灾席卷独龙江,造成4条20千伏线路全部瘫痪,全乡2040户群众陷入“电力孤岛”。南方电网云南怒江供电局第一时间组建前线联合指挥部,于2025年6月2日晚率先恢复乡政府驻地供电,6月5日实现“村村有电”,6月10日“户户亮灯”。11月5日,独龙江电网灾后重建工程正式开工。

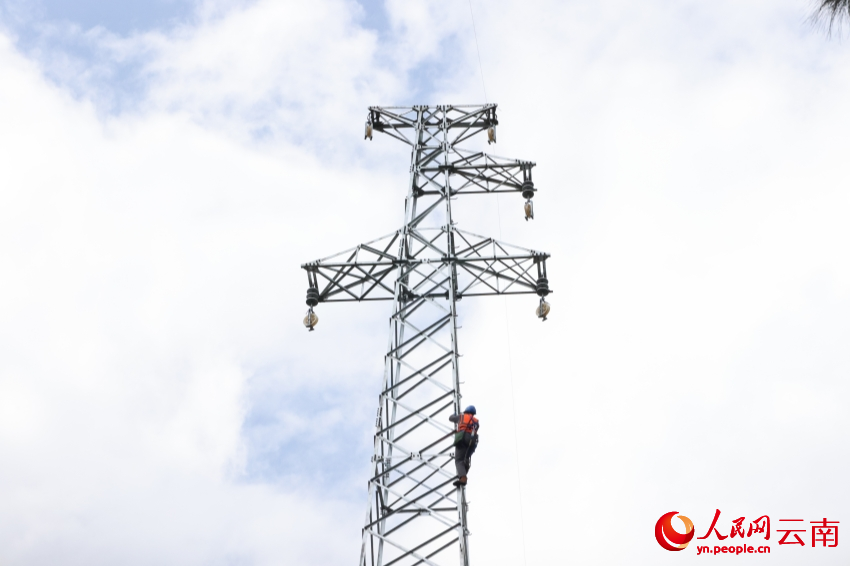

据了解,为应对天气多变、地质坚硬、运输艰难三重挑战,项目部采取“见缝插针、错峰施工”模式,高峰期360人同步作业。为严守生态红线,所有塔基严禁爆破,人工配合空压机单日仅能掘进20厘米。78基铁塔分布于临江陡坡与深山密林之间,最远塔基单边徒步需2小时,平均开挖周期23天。其中,雄当线A52号塔位于高黎贡山之巅,山高路远、石质极硬,先后轮换4批施工人员,耗时128天才完成开挖。物资运输方面,项目部构建“大车+小车+无人机”立体模式,累计投入16台无人机,吊运塔材近420吨,以空中通道突破天险。
为实现迭代升级,4条重建主干线路全部采用高塔跨越、改道避让设计,可抵御同等量级洪灾,实现“不倒杆、不断线”。目前已形成“主干线路主供、储能系统稳压、柴油机组备用、微电网兜底”的保供格局,2.5兆瓦/5兆瓦时储能装置即将投运,可实现0.1秒并离网无感切换,填补国内20千伏级联构网储能技术空白。
全线投运后,独龙江供电可靠性实现质的飞跃,中压线路联络率、中压可转供电率、配网自愈有效覆盖率三项指标均实现100%。(薛丹、龙行娟)
![]() | ![]() |
