金沙江旭龙水电站地下厂房高效率推进
2023年11月16日11:01 |
日前,中国水电十四局承建的金沙江旭龙水电站主厂房、主变洞、尾水调压室等三大洞室一层均已全部开挖完成,且进厂交通洞提前96天开挖完成,提前17天掘进至主厂房,主厂房一层提前33天开挖完成,向旭龙水电站主体工程建设迈出了一大步。

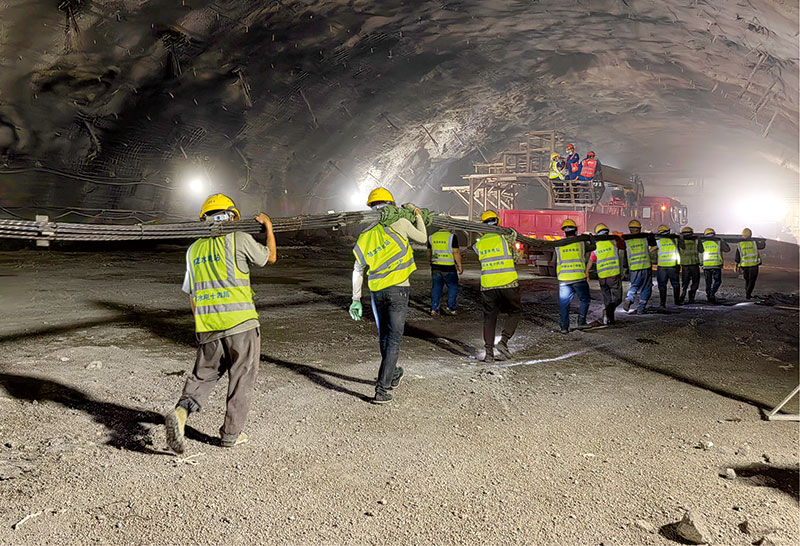

工人抬锚索。
金沙江旭龙水电站项目总投资293亿元、静态投资225亿元,是金沙江上游最大水电站,是国家“十四五”期间重点开工项目。该水电站装机4台立轴混流式水轮发电机组,总装机240万千瓦。
中国水电十四局负责金沙江旭龙水电站引水发电系统及过鱼设施工程施工。除1#施工支洞、底层排水廊道施工支洞、通风洞施工支洞外,其他支洞全部施工完成;顶层排水廊道(1328.64m)开挖支护完成、中层排水廊道开挖支护完成400m,取得了主厂房施工支洞月进尺达到170m/月的旭龙最高强度。在施工过程中,克服了三大洞室埋深较大、地应力高、岩爆问题突出、块体突出、部分区域裂隙发育等难题。

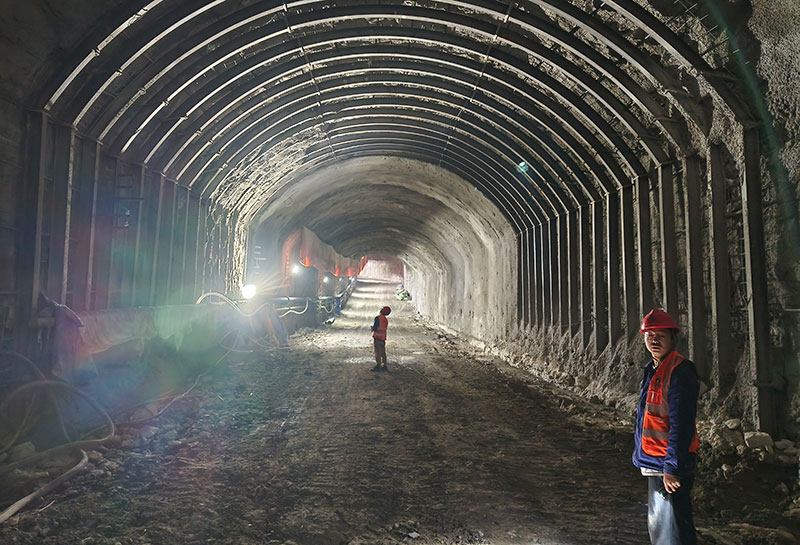

钢支撑施工。
在接下来工作中,项目部将积极打造金沙江旭龙水电站智慧工程标杆,在主厂房第三层岩锚梁开挖和混凝土浇筑将重点打造旭龙电站样板工程。(邮进 文/图)
来源:中国水电十四局
