平坝风电场二期工程项目15台风机吊装完成

2024年11月21日16:34 |
小字号

11月18日19时53分,大唐云南发电有限公司滇东新能源事业部平坝风电场二期工程(平坝东片区)项目的最后一台风机叶轮与机舱顺利对位。至此,该项目全部15台风机吊装工作圆满完成。

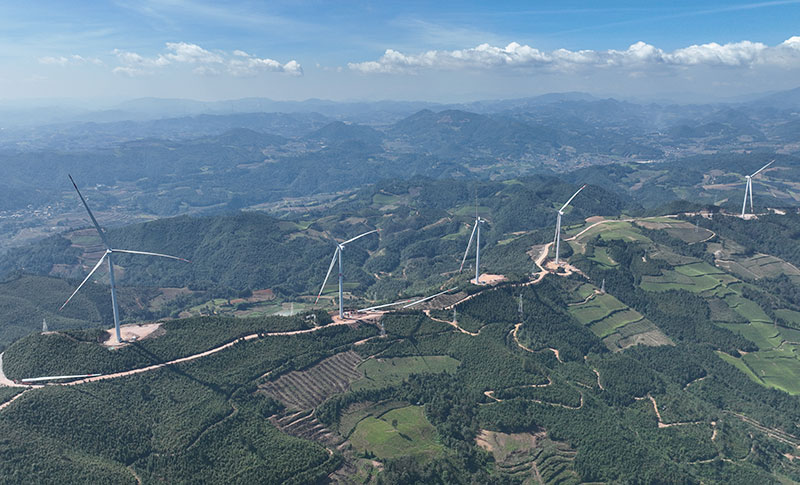

文山平坝二期风电工程风电场一览(11月18日摄)资道勇--摄

文山平坝二期风电工程风电场一角。资道勇摄

平坝风电场二期(平坝东片区)场址位于云南省文山壮族苗族自治州文山市新街乡老寨村至平坝镇黄草坝村附近。项目开工以来,面临施工面积大、运输难度大、交叉作业多、工期紧张等困难。

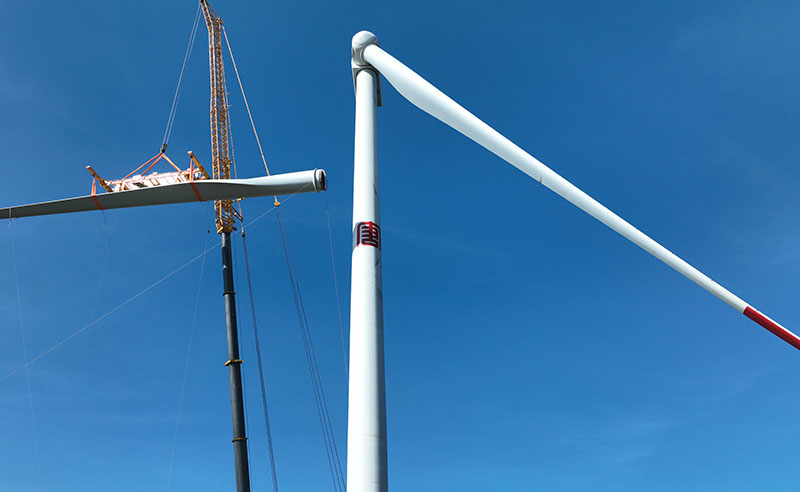

文山平坝二期风电工程风机叶片对接。资道勇摄

文山平坝二期风电工程风机叶片对接。资道勇摄

项目部紧盯项目节点目标,优化施工方案,将安全生产放在首位,以大唐云南公司“1357”工作思路为指导,积极攻克建设过程中的恶劣天气影响吊装、大件运输阻碍以及施工受阻等诸多问题。

文山平坝二期风电工程风机叶片对接。资道勇摄

文山平坝二期风电工程风机叶片对接。资道勇摄

自8月21日首台风机开始吊装以来,项目部通过白天运叶片、夜间运塔筒的交替运输方式,组织专项协调小组解决村民阻工的方法,高峰时期同时投入3台主吊和160人次施工人员参与建设,全员、全力、全速推进吊装工作,用90天顺利完成所有风机吊装。(满禄奎)

来源:大唐云南发电有限公司滇东新能源事业部
