為千億級電解鋁產業注入強勁動能
雲南文山今年首個220千伏輸變電工程投產
訂閱已訂閱已收藏
收藏2月2日,雲南省文山壯族苗族自治州220千伏龍潭輸變電工程正式投產。作為南方電網雲南電網公司穩增長擴投資的重點工程之一,該項目將為文山州電解鋁下游產業鏈發展提供關鍵電力保障。

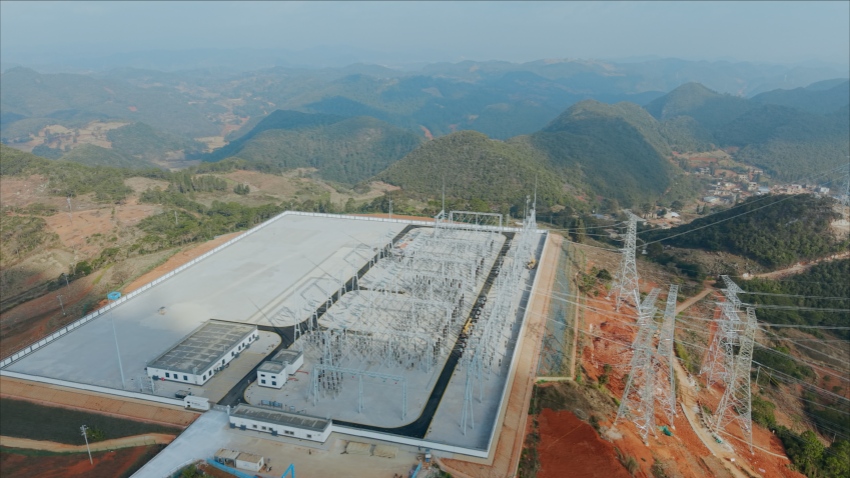

圖為220千伏龍潭輸變電工程航拍。
220千伏龍潭輸變電工程總投資約4.33億元。本期建設220千伏龍潭開關站及7回220千伏出線,工程動態總投資約2.3億元。后續預計投資2.03億元開展220千伏龍潭開關站擴建主變及網架加強工程,建設2台24萬千伏安主變、1回220千伏線路、4回110千伏線路、1回35千伏線路。
220千伏龍潭輸變電工程投產后,將極大優化文山南部220千伏網架結構,充分釋放500千伏柳井變電站主變容量,為文山電解鋁千億級產業集群提供有力地電力支撐。

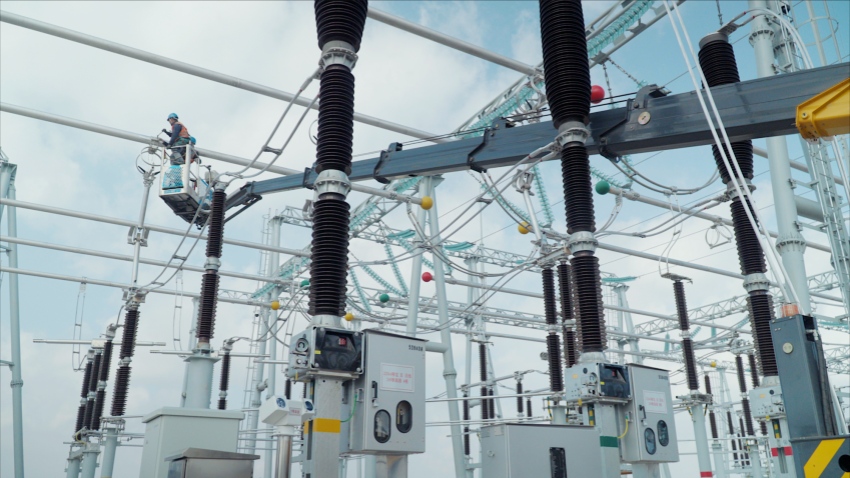

圖為工作人員正在開展變電站內設備安裝。
該工程是文山州和雲南電網公司一季度“開門紅”的重要項目,文山供電局建立“日跟蹤、周管控、月糾偏”工作推進機制,組織各參建單位梳理可能影響工程建設進度的問題和困難,提前制定應對措施,安排專人定期跟蹤落實,協調解決工程建設中遇到問題130余項。
為保障工程物資供應,文山供電局成立了物資供應黨員突擊隊,採取點對點聯動協調方式,通過問題銷號清單責任到人,確保所有問題有落實有回復不過夜。同時,建立駐廠攻堅保障機制,工程所需346項物資全部早於現場交貨時間供應到位﹔嚴格物資到貨驗收環節,將質量防范關口向前延伸,對工程所需金具、鋼結構等2類物資全部納入抽檢范圍加大抽檢,及時攔截5個型號缺陷金具帶病入網。

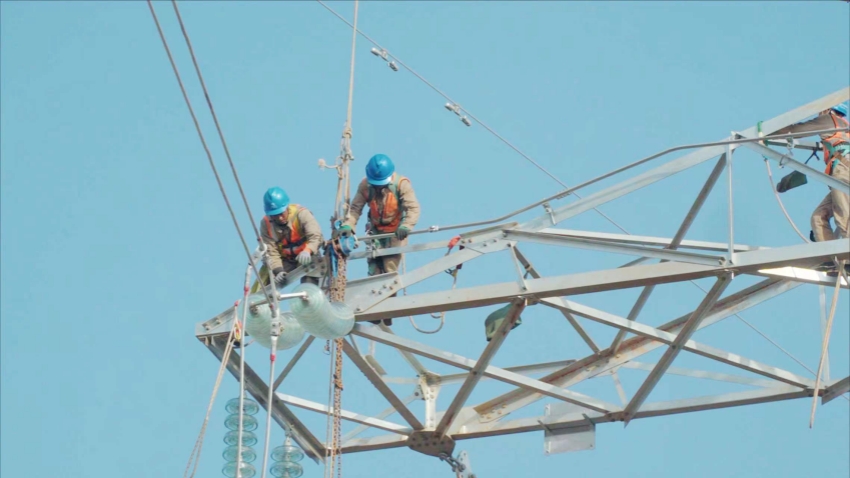

圖為工作人員正在開展線路建設。
為做好220千伏龍潭輸變電工程生產准備工作,文山供電局自2025年10月成立了由9個專業共62人組成的生產准備及驗收專項工作組,以高標准、嚴要求開展驗收消缺工作,確保工程“零缺陷”投產及變電站並網安全穩定運行。
據悉,為全力推進穩增長、擴投資工作部署,除220千伏龍潭輸變電工程外,文山供電局計劃於第一季度內相繼開工35千伏老回龍變電站增容工程與35千伏舍得變電站增容工程,並確保500千伏富寧變電站登冒光伏項目送出配套220千伏間隔擴建工程、35千伏篾廠輸變電工程、35千伏馬街變電站擴建改造工程以及35千伏珠街變電站增容工程按期順利投產。(許喆、王偲璇 文/圖)
來源:文山供電局
分享讓更多人看到
- 評論
- 關注
































第一時間為您推送權威資訊
報道全球 傳播中國
關注人民網,傳播正能量
